서브노트 19번 · TACT·선형공정·공정사이클
핵심 키워드 : TACT 공정관리 · 택트 타임 · LOB(Line of Balance) · 선형공정계획(LSM) · 4-Day Cycle · 공정사이클 · 초고층 공정운영방식 · 공정마찰
1. 개요
1) 고층 아파트·초고층 건축물은 기준층이 반복되는 구조이므로, 네트워크 공정표(CPM)보다 반복작업의 흐름과 속도를 관리하는 공정기법이 효과적이다.
2) TACT 공정관리는 작업구역을 균등 분할하여 작업팀을 일정 간격으로 흐르게 하는 기법이고, LOB·LSM(선형공정계획)은 반복작업의 진도율을 기울기로 표현하는 기법이며, 공정사이클(4-Day Cycle 등)은 기준층 골조를 일정 일수로 반복 시공하는 운영 방식이다.
3) 이들 기법은 작업 연속성 확보·공정마찰 최소화·공기단축을 공통 목표로 하며, 초고층 공사에서는 양중계획과 연계한 공정운영이 핵심이다.
2. TACT 공정관리
1) 정의

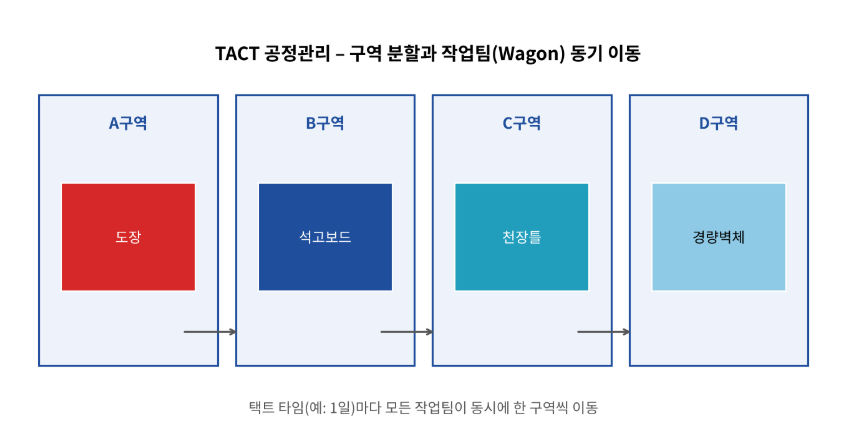

① 제조업의 흐름생산(Line Production) 개념을 건설에 적용한 것으로, 작업 대상을 동일한 크기의 구역(Zone)으로 나누고 각 공종 작업팀이 택트 타임(Tact Time)마다 다음 구역으로 동시에 이동하며 작업하는 공정관리 기법
② 택트 타임 = 한 구역의 작업을 마치는 데 주어진 표준 작업시간(예 : 1일, 반일)

2) TACT 계획 3요소
① 구역 분할 : 작업량이 균등하도록 층·세대·공구 단위로 Zoning
② 시간 동기화 : 모든 공종의 구역당 작업시간을 택트 타임에 일치
③ 팀 편성 : 공종별 작업팀(Wagon)을 순서대로 배치하여 기차처럼 연속 이동
(구시팀)
3) 특징 및 효과
① 작업팀의 연속 투입으로 대기·유휴시간 제거
② 반복에 의한 학습효과로 생산성·품질 향상
③ 자재 반입·양중 계획의 예측성 향상 → JIT(적시 공급) 연계 용이
④ 여러 구역에서 다공종 동시 병행 → 공기단축
⑤ 한계 : 한 공종 지연이 후속 전 공종으로 파급 → 버퍼(Buffer) 구역·시간 확보 필요, 비반복 공사에는 적용 곤란
3. LOB·선형공정계획(LSM)
1) 정의
① LOB(Line of Balance) : 반복작업에서 각 작업의 진행을 시간–반복단위(층) 좌표에 직선으로 표시하여, 작업 간 진도와 간격을 관리하는 공정표
② LSM(Linear Scheduling Method) : 작업의 진행을 위치(거리·층)와 시간의 선형 관계로 표현하는 선형공정계획의 총칭으로, 고층건물·도로·터널 등 선형·반복 공사에 적용

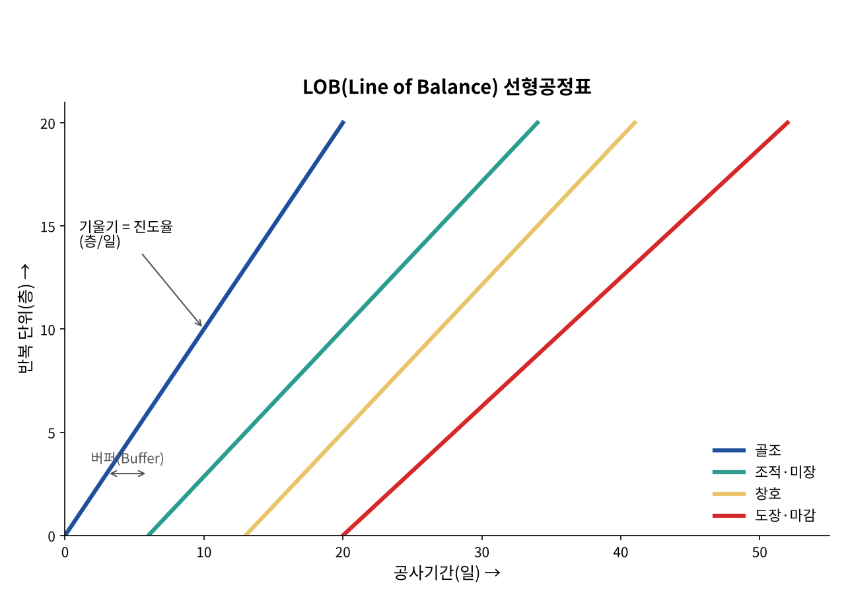

2) LOB 공정표의 구성 요소
① 기울기 : 작업의 진도율(생산속도, 층/일) — 기울기가 클수록 빠른 작업
② 간격(버퍼) : 선·후행 작업 사이의 시간·공간 여유 — 작업 간섭 방지
③ 교차점 : 후행 작업이 더 빨라 선행 작업선과 만나는 지점 — 공정 간섭(마찰) 발생 위치
(기간교)
3) LOB와 네트워크 공정표 비교
| 구분 | LOB·LSM | 네트워크(CPM) |
|---|---|---|
| 적용 공사 | 반복·선형 공사(고층, 도로) | 비반복·복합 공사 |
| 표현 방식 | 시간–위치 좌표의 직선 | 작업 간 논리관계(화살표·노드) |
| 관리 초점 | 생산속도·작업 연속성 | 주공정(CP)·여유시간 |
| 장점 | 간섭 위치 시각적 파악, 자원 연속 투입 | 선후행 관계 명확, 공기 계산 정밀 |
| 단점 | 작업 수 많으면 복잡, 논리관계 표현 미흡 | 반복작업 표현 시 공정표 방대 |
4) 활용 방안
① 작업별 기울기를 평행하게 맞추도록 인원·장비 조정 → 작업 연속성 확보
② 후행 작업이 빠를 경우 착수 시점을 늦추거나 작업팀을 줄여 교차(간섭) 방지
③ 골조–외장–마감 공종의 버퍼 설정으로 층별 후속공정 투입 시점 결정
4. 공정사이클과 초고층 공정운영
1) 고층 아파트 골조 4-Day Cycle
① 정의 : 기준층 골조(벽식 RC) 1개 층을 4일 단위로 반복 시공하는 공정 사이클로, 알루미늄폼·갱폼 등 시스템 거푸집과 작업팀 연속 투입이 전제 조건

② 일자별 작업순서

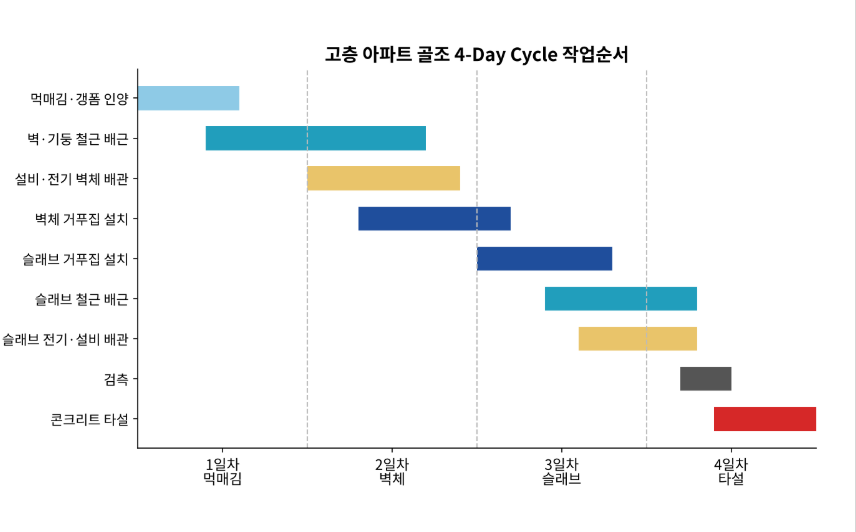

| 일차 | 주요 작업 |
|---|---|
| 1일차 | 먹매김, 갱폼 인양, 벽·기둥 철근 배근 착수, 자재 양중 |
| 2일차 | 벽체 철근 배근 완료, 벽체 전기·설비 배관, 벽체 거푸집(알폼) 설치 |
| 3일차 | 슬래브 거푸집 설치, 슬래브 철근 배근, 슬래브 전기·설비 배관 |
| 4일차 | 검측(철근·거푸집·매립물) 후 콘크리트 타설, 양생 |
(먹벽슬타)
③ 성공 조건 : 시스템 거푸집 전용(轉用) 계획, 철근 선조립, 타워크레인·CPB 등 양중·타설 장비 확보, 공종별 전담 작업팀 고정, 우천·동절기 대비 예비일 반영
④ 공기단축 방안 : 슬래브 데크플레이트·하프PC 적용, 기계적 이음, 조강 배합·보온양생으로 탈형 시기 단축 → 3-Day Cycle까지 단축 가능
2) 초고층 공정에 영향을 주는 요인
① 양중 : 타워크레인·호이스트 능력과 대수가 전체 공기를 지배
② 기상 : 고층부 강풍·동절기로 작업 중지일 증가
③ 공법 : 코어 선행(ACS·RCS) 여부, 철골·CFT·데크 공법 선정
④ 자재·인력 : 커튼월 등 장기 제작 자재 조달, 고소 작업 인력 확보
⑤ 설계·인허가 : 설계변경, 피난안전구역·설비층 등 특수층의 공정 단절

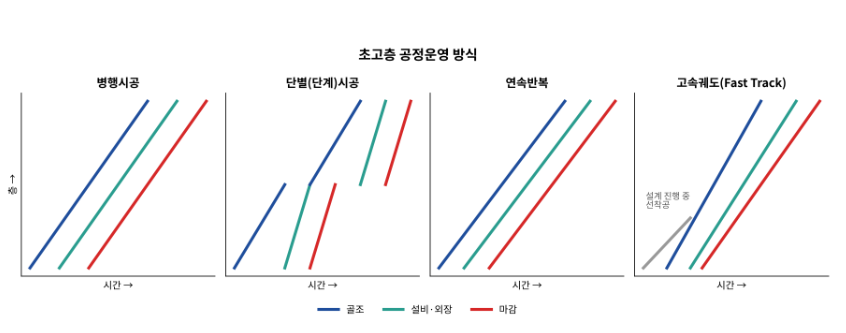

3) 초고층 공정운영 방식

① 병행시공 방식 : 골조·설비·외장·마감을 일정 층 간격을 두고 동시에 상향 진행 — 공기단축 효과가 가장 큼
② 단별(단계)시공 방식 : 건물을 몇 개의 단(Zone)으로 나누어 단 단위로 골조→마감을 완료 — 저층부 조기 사용 가능
③ 연속반복 방식 : 기준층 작업을 표준화하여 일정 사이클로 반복 — TACT·LOB 적용
④ 고속궤도(Fast Track) 방식 : 설계 완료 전 기초·골조를 선착공 — 설계변경 리스크 관리 필요
(병단연고)
4) 초고층 공사의 공정마찰과 개선대책
① 공정마찰 : 다수 공종이 동일 시기·공간에서 작업하면서 발생하는 작업 간섭·대기·재작업으로 생산성이 저하되는 현상
② 발생 원인
· 양중장비 사용 경합(골조 자재 vs 커튼월·마감 자재)
· 동일 층·구역 내 다공종 작업공간 중복
· 공종 간 생산속도 차이(LOB 교차)
· 설계변경·도면 불일치로 인한 재작업
· 협력업체 간 공정 협의 부족
③ 개선대책
· 구역 분할 : Zoning·TACT로 공종별 작업공간 분리
· 양중 계획 : 시간대별 양중 배분, 전용 호이스트, 야간 양중 운영
· 간섭 검토 : 4D BIM 공정 시뮬레이션으로 사전 간섭 확인
· 조정 회의 : 일일·주간 공정회의로 협력업체 간 작업 조율
(구양간조)
5. 결론
1) 반복성이 큰 고층·초고층 공사는 CPM 중심 관리에서 벗어나 TACT·LOB 기반의 흐름 관리로 작업 연속성과 생산속도를 함께 관리해야 한다.
2) 4-Day Cycle 등 공정사이클은 시스템 거푸집·철근 선조립·양중장비 확보가 뒷받침될 때 안정적으로 유지되며, 버퍼 관리로 공정 지연의 파급을 차단해야 한다.
3) 향후 4D BIM·양중 시뮬레이션·IoT 실시간 진도관리를 연계하여 공정마찰을 사전에 제거하고, OSC·모듈러 공법과 결합한 고속 공정 체계로 발전시켜야 한다.
