서브노트 18번 · 공기단축 기법·자원배당
핵심 키워드 : 최적공기 · 비용구배(Cost Slope) · MCX · 자원배당 · 자원평준화(Leveling) · 자원량 한정/공기 한정 · RC공사 공기단축 · 조기강도 발현 · TACT 공정관리
1. 개요
1) 공기단축이란 계획 공기 또는 지연된 공정을 지정공기 이내로 맞추기 위해, 공사비 증가를 최소화하면서 주공정(CP) 작업의 소요일수를 줄이는 공정관리 기법이다.
2) 자원배당(Resource Allocation)은 인력·자재·장비·자금 등 한정된 자원을 공정표의 여유시간(Float) 범위 안에서 재배치하여, 자원 투입의 기복을 줄이고 자원 효율을 극대화하는 기법이다.
3) 공기단축과 자원배당은 공정관리의 시간–비용–자원 최적화를 이루는 양축으로, 무리한 돌관공사보다 최적공기 산정 → 최소비용 단축 → 자원평준화의 체계적 절차가 중요하다.
2. 공기단축 기법

1) 공기와 공사비의 관계 (최적공기)

① 직접비 : 노무비·재료비·장비비 등, 공기를 단축할수록 증가
② 간접비 : 현장관리비·가설비·일반관리비 등, 공기에 비례하여 증가
③ 최적공기 : 직접비 + 간접비 = 총공사비가 최소가 되는 공기
④ 표준공기는 직접비가 최소인 공기, 특급공기는 비용과 관계없이 더 이상 단축할 수 없는 한계 공기

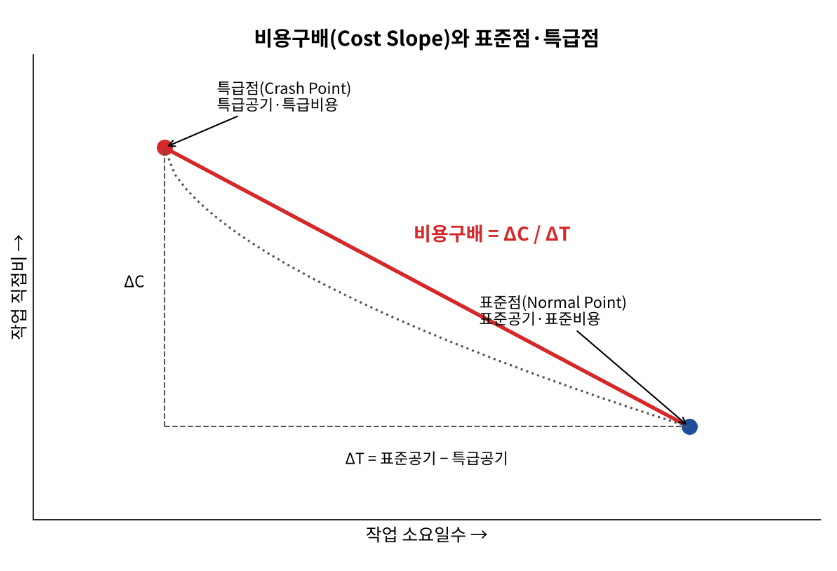

2) 비용구배(Cost Slope)

① 정의 : 작업을 1일 단축할 때 추가되는 직접비
② 계산 예
| 작업 | 표준공기/비용 | 특급공기/비용 | 비용구배 |
|---|---|---|---|
| A | 5일 / 100만원 | 3일 / 160만원 | 30만원/일 |
| B | 8일 / 200만원 | 6일 / 240만원 | 20만원/일 |
→ 두 작업이 모두 주공정이라면 비용구배가 작은 B작업부터 단축한다.
3) MCX(Minimum Cost eXpediting) 기법 순서
① 네트워크 공정표 작성 후 주공정(CP) 확인
② 주공정 위 각 작업의 비용구배 산정
③ 비용구배가 가장 작은 작업부터 특급공기 한도 내에서 단축
④ 단축 후 보조주공정(Sub-CP) 발생 여부 확인 — 병행 경로가 함께 CP가 되면 동시 단축
⑤ 목표 공기 도달 또는 총공사비가 증가하기 시작할 때까지 ③~④ 반복
4) 공기단축 방법
① 공법 개선 : PC·모듈러, 시스템 거푸집, 철근 선조립 등 공업화·기계화
② 자원 증원 : 인력·장비 추가 투입, 작업조(Crew) 증설
③ 시간 연장 : 야간·휴일 작업, 교대제 운영
④ 중첩 시공 : 공정 병행(Fast Track), 공구 분할, 선후행 관계 조정(PDM 중복관계)
⑤ 관리 기법 : MCX, TACT·LOB 공정관리, 4D BIM 공정 시뮬레이션
(공자시중관)
※ 자원 증원·시간 연장 위주의 돌관공사는 품질 저하·안전사고·생산성 저하(수확체감)를 유발하므로, 공법 개선과 관리 기법을 우선 적용한다.
3. 자원배당(자원관리)
1) 자원배당의 목적
① 자원 투입량의 변동(기복) 최소화 → 유휴 인력·장비 감소
② 한정된 자원 범위 내에서 공기 준수
③ 자원의 효율적 활용으로 원가 절감 및 작업 연속성 확보
④ 관리 대상 자원 : 인력(Man)·자재(Material)·장비(Machine)·자금(Money)의 4M
2) 자원 관리방법 – 자원량 한정 vs 공사기간 한정
| 구분 | 자원량 한정 (Resource-Limited) | 공사기간 한정 (Time-Limited) |
|---|---|---|
| 고정 조건 | 투입 가능 자원 한도 | 지정 공기(완료일) |
| 목표 | 자원 한도 내 공기 지연 최소화 | 공기 내 자원 변동 최소화 |
| 명칭 | 자원 할당(Allocation) | 자원 평준화(Leveling) |
| 공기 영향 | 공기 연장 가능성 있음 | 공기 변동 없음(Float 내 조정) |
| 적용 | 숙련공·특수장비 부족 시 | 준공일 확정 공사 |

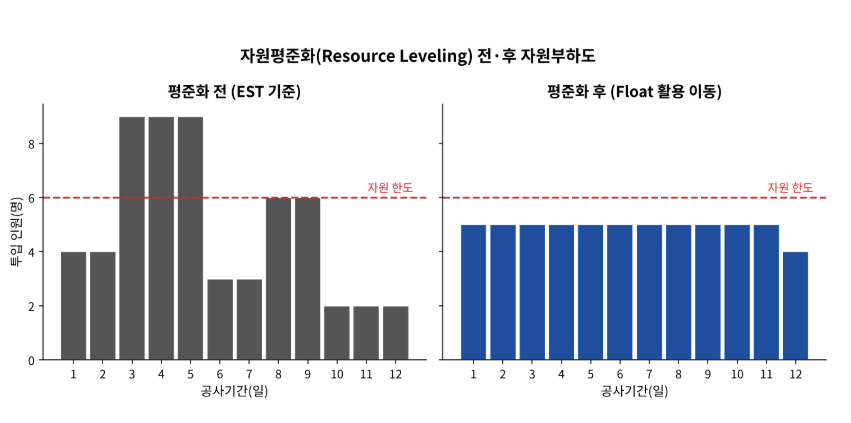

3) 자원평준화 절차

① 네트워크 공정표 작성 및 일정 계산(EST·LST·Float)
② EST(조기시작) 기준 자원부하도(산적표) 작성
③ LST(지연시작) 기준 자원부하도 작성 및 비교
④ 여유시간(Float)이 있는 비주공정 작업을 이동하여 피크 제거·골 메움
⑤ 자원 한도 이내의 평준화 부하도 확정 → 공정표 수정·반영
4) 자원배당 시 고려사항
① 자원 한도 : 동원 가능한 인력·장비 상한을 초과하지 않도록 계획
② 여유시간 활용 : TF·FF가 큰 작업부터 이동, FF 범위 이동 시 후속작업 영향 없음
③ 우선순위 : 주공정(CP) 작업은 고정, 여유 작은 작업·자원 다량 작업 우선 배당
④ 비용 : 증원·대기 비용과 공기 연장 비용 비교, 장비 임대기간 최소화
(한여우비)
⑤ 그 밖에 작업팀의 연속 투입(단절 시 재동원 손실), 기상·양중 여건, 협력업체 동원 능력을 함께 검토한다.
4. 철근콘크리트공사 공기단축 방안과 TACT 공정관리
1) RC공사 공기단축 방안
① 거푸집 : 알루미늄폼·갱폼·ACS·RCS 등 시스템 거푸집, 데크플레이트로 동바리 최소화, 조기 탈형
② 철근 : 공장 가공·선조립(기둥·벽 Cage), 기계적 이음(커플러), 용접철망·코일철근 활용
③ 콘크리트 : 조기강도 발현 배합, CPB·고압펌프 타설, 고유동 콘크리트로 다짐시간 단축
④ 공업화 : PC·하프PC 슬래브, 모듈러·OSC 적용으로 현장작업량 축소
⑤ 관리 : 층 단위 사이클 공정(4~5일/층), TACT 공정관리, 양중계획 최적화
(거철콘공관)
2) 공기단축을 위한 콘크리트 조기강도 발현 대책
① 조강시멘트 : 조강 포틀랜드시멘트 사용으로 초기 수화열·강도 확보
② 촉진제 : 경화촉진형 혼화제(염화물계 제외) 사용
③ 양생 : 증기양생·전기(열선)양생·보온양생으로 적산온도 확보
④ 배합 : 물–결합재비(W/B) 저감, 고성능 감수제 사용, 단위시멘트량 적정 증가
(조촉양배)
※ 거푸집 해체 시기는 현장 양생 공시체 강도 또는 성숙도(적산온도)법으로 확인하여, 조기 탈형에 따른 처짐·균열을 방지한다.

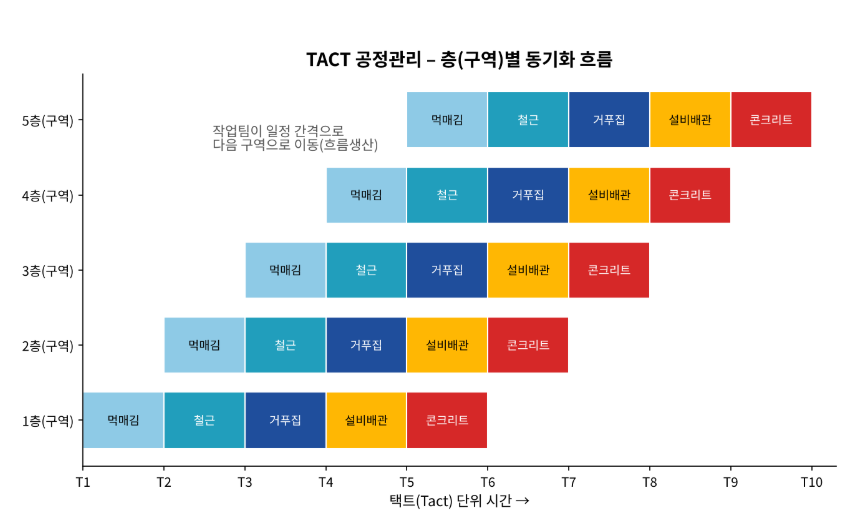

3) TACT 공정관리

① 정의 : 작업구역(층·공구)을 일정한 크기로 분할하고, 각 공종 작업팀이 동일한 작업시간(Tact Time) 간격으로 다음 구역에 순차 투입되는 흐름생산 방식의 공정관리
② 특성
· 반복작업 구역의 표준화(작업량 균등 분할)
· 공종 간 작업시간 동기화(Tact Time 일치)
· 작업팀의 연속 이동으로 작업 단절 최소화
· 초고층·공동주택·마감공사 등 반복성이 큰 공사에 효과적
③ 공기단축 효과
· 대기시간 제거 : 선후행 공종 간 공백 최소화
· 학습효과 : 반복으로 숙련도 향상 → 작업속도·품질 향상
· 예측성 향상 : 자재 반입·양중 계획의 정확도 향상(JIT 연계)
· 병행작업 : 여러 구역에서 다공종 동시 진행
(대학예병)
④ 유의사항 : 한 공종의 지연이 전 공종으로 파급되므로 버퍼(Buffer) 구역·시간 확보, 공종 간 작업량 불균형 해소, 일일 진도관리가 필수이다.
5. 결론
1) 공기단축은 단순한 인력·장비 증원(돌관공사)이 아니라 비용구배에 근거한 MCX 단축과 공법·관리 기법 개선을 통해 최적공기를 확보하는 것이 원칙이다.
2) 자원배당은 여유시간을 활용한 자원평준화로 자원 기복을 줄여 원가 절감과 작업 연속성을 동시에 달성해야 한다.
3) 향후 4D·5D BIM 공정 시뮬레이션, AI 기반 자원 최적화, OSC·모듈러 공법과 TACT 공정의 연계를 통해 공기·원가·품질·안전을 함께 만족하는 공정관리 체계로 발전시켜야 한다.
