01. 기술사 서브노트/#002_토목시공기술사

토목시공기술사 서브노트 200제 13번 | 공기단축기법·MCX·비용구배·최적공기

올어바웃 기술사 2026. 10. 15. 22:30
반응형



서브노트 200제 · 13번 · 중요도 ★★★
주제: 공기단축·비용구배·MCX — 공기단축 기법, 최소비용촉진법(MCX)과 비용구배, 시공속도와 공사비(총비용)의 관계

1. 서론

1) 공기단축의 의의

  • 공사 중 공정 지연이나 발주자의 준공 시기 요구 등으로 당초 계획보다 공기를 단축해야 하는 경우가 발생하며, 이때는 비용 증가를 최소화하면서 공기를 줄이는 합리적 의사결정이 필요함
  • 공기단축은 무조건적인 작업 가속이 아니라, 네트워크 공정표상의 비용구배를 비교·분석하여 가장 경제적인 작업부터 단축하는 것이 핵심이며, 이를 체계화한 기법이 MCX(최소비용촉진법)임
  • 아울러 공사비는 공기에 따라 직접비·간접비가 반대 방향으로 움직이는 관계에 있으므로, 총비용이 최소가 되는 최적공기(경제적 시공속도)의 개념을 함께 이해해야 함

2) 구성

  • 공기단축 기법 : 작업촉진법, MCX 등 공기단축의 주요 방법
  • 최소비용촉진법(MCX)과 비용구배 : MCX의 절차와 비용구배(Cost Slope)의 정의·산정식
  • 시공속도와 공사비의 관계 : 직접비·간접비와 총비용의 관계, 최적공기의 개념

2. 공기단축 기법

1) 공기단축 기법의 종류

  • 작업촉진법 : 특정 작업에 인력·장비·작업시간(야간·휴일작업 등)을 추가 투입하여 해당 작업의 소요기간을 단축하는 방법
  • 작업병행법(Fast-Tracking) : 순차적으로 진행해야 할 작업의 일부를 중첩하여 동시에 진행함으로써 전체 공기를 단축하는 방법
  • 최소비용촉진법(MCX; Minimum Cost Expediting) : 각 작업의 공기-비용 상관관계(비용구배)를 분석하여 최소비용으로 공기를 단축하는 체계적 기법

2) 공기단축 시 유의사항

  • 공기단축은 주공정선(Critical Path)상의 작업을 대상으로 해야 실제 전체 공기가 단축되며, 보조공정을 단축해도 전체 공기에는 영향이 없음
  • 단축을 반복하다 보면 새로운 주공정이 발생할 수 있으므로, 단축 때마다 네트워크를 재검토해야 함

3. 최소비용촉진법(MCX)과 비용구배

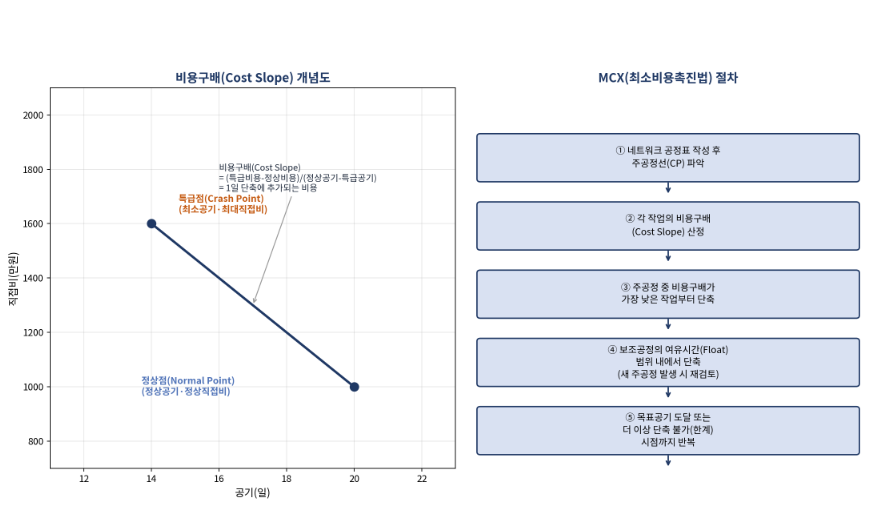

1) 비용구배(Cost Slope)의 정의

  • 정의 : 공기를 1일 단축하는 데 추가로 소요되는 비용을 의미하며, MCX에서 어느 작업을 먼저 단축할지 결정하는 핵심 기준임
  • 산정식 : 비용구배 = (특급비용 - 정상비용) / (정상공기 - 특급공기)
  • 정상점(Normal Point) : 정상적인 공기·비용으로 시공했을 때의 지점(직접비 최소)
  • 특급점(Crash Point) : 최대한 공기를 단축했을 때의 지점(직접비 최대, 더 이상 단축 불가능한 한계)

2) MCX의 절차

  • ① 네트워크 공정표를 작성하여 주공정선(CP)을 파악함
  • ② 각 작업의 비용구배를 산정함
  • ③ 주공정상의 작업 중 비용구배가 가장 낮은 작업부터 단축함
  • ④ 단축은 보조공정의 여유시간(Float) 범위 내에서 진행하며, 새로운 주공정이 발생하면 재검토함
  • ⑤ 목표공기에 도달하거나 더 이상 단축이 불가능한 한계점까지 ②~④를 반복함
[두문자] MCX 핵심 → 비용구배 산정·최저 비용구배부터 단축·여유시간 범위 내

4. 시공속도와 공사비의 관계

1) 직접비와 간접비

  • 직접비 : 자재비·노무비·장비비 등 공사 자체에 직접 투입되는 비용으로, 공기를 단축할수록 증가함(급속시공에 따른 추가 투입)
  • 간접비 : 현장관리비·관리인건비·가설비 등 공기 기간에 비례하는 비용으로, 공기가 길어질수록 증가함

2) 총비용과 최적공기

  • 총비용 = 직접비 + 간접비의 관계로, 두 비용이 반대 방향으로 움직이기 때문에 총비용 곡선은 U자형을 나타냄
  • 최적공기(경제적 시공속도)는 총비용이 최소가 되는 공기로, 공기단축 계획 수립 시 이 지점을 기준으로 적정성을 판단해야 함
[두문자] 총비용 구성 → 직접비·간접비

5. 결론

  • 공기단축은 작업촉진·작업병행·MCX 등 다양한 기법이 있으며, 그중 MCX는 비용구배 분석을 통해 가장 경제적으로 공기를 줄이는 체계적 접근법임
  • 비용구배는 정상점과 특급점 사이의 기울기로, MCX에서 단축 대상 작업의 우선순위를 정하는 핵심 판단 기준이 됨
  • 총비용은 직접비와 간접비의 합으로 U자형 곡선을 이루므로, 무조건적인 공기단축보다는 최적공기(경제적 시공속도)를 기준으로 합리적인 공정관리 의사결정을 내려야 함
